米作りのこだわり
さくら工房の米作り「日程表」
もやし状態で発芽させた苗を緑色に成長させます。
今年のさくら工房、種モミの消毒はJAで実施済みです。
4月 | |
---|---|
9日 | この日から1週間ほど13℃の水で「侵種(※1)」を行い、その後32℃で加温して一晩で発芽完了 |
23日 | 育苗箱に土入れ |
24日 | 播種(育苗箱に種を蒔く)終了後加温室に入れ3日間待つ |
28日 | 10㎜ほど発芽した苗箱をビニールハウスに移す |
5月 | |
---|---|
1日 | この日から3週間、ハウスの中で水管理や気温管理で田植まで育てる |
3~4日 | 田んぼの耕起作業 |
5日 | 水入れ作業 |
7 ~10日 | 1回目の代掻き作業 |
15~18日 | 2回目の代掻き作業 |
21~22日 | 田植え実施 |
写真は7月3日現在の生育状況。
今年も元気に育っています!
6月 | |
---|---|
5日~7日 | 補植(機械で植えた後の確認作業) |
13日~16日 | 畦草刈り(実働3日) |
7月 | |
8日~10日 | 畦草刈り |
15日~16日 | 溝切り(水の給排水を容易にするため) |
17日以降 10日間程 | 中干し(※2) |
28日以降 | 通常管理(出穂まえ管理) |
美しい稲穂!今年も良いお米ができました。
8月 | |
---|---|
7日~12日 | 畦草刈り(実働4日) |
19日 | 追加肥料散布(食味を向上させるため栄養剤) |
9月 | |
5日~17日 | 畦草刈り(実働5日) |

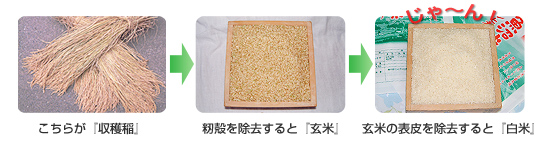

24日 | 刈り取り開始(餅米を刈り取りました) |
